2026年10月13日、NTTデータグループが米アンソロピック向けに、大阪府で大規模データセンターを整備する方向で最終調整していると報じられました。建設費は最大1兆円規模ですが、NTTの利益増加を考えるうえで重要なのは、建設費の大きさよりも契約条件と投資回収の仕組みです。
この記事では、計画の中身を確認し、NTTの業績と株価への影響を解説します。
※本記事は2026年10月14日時点の開示資料をもとに作成しています。データセンター計画に関する未公表事項は、10月13日の報道に基づいて記載しています。

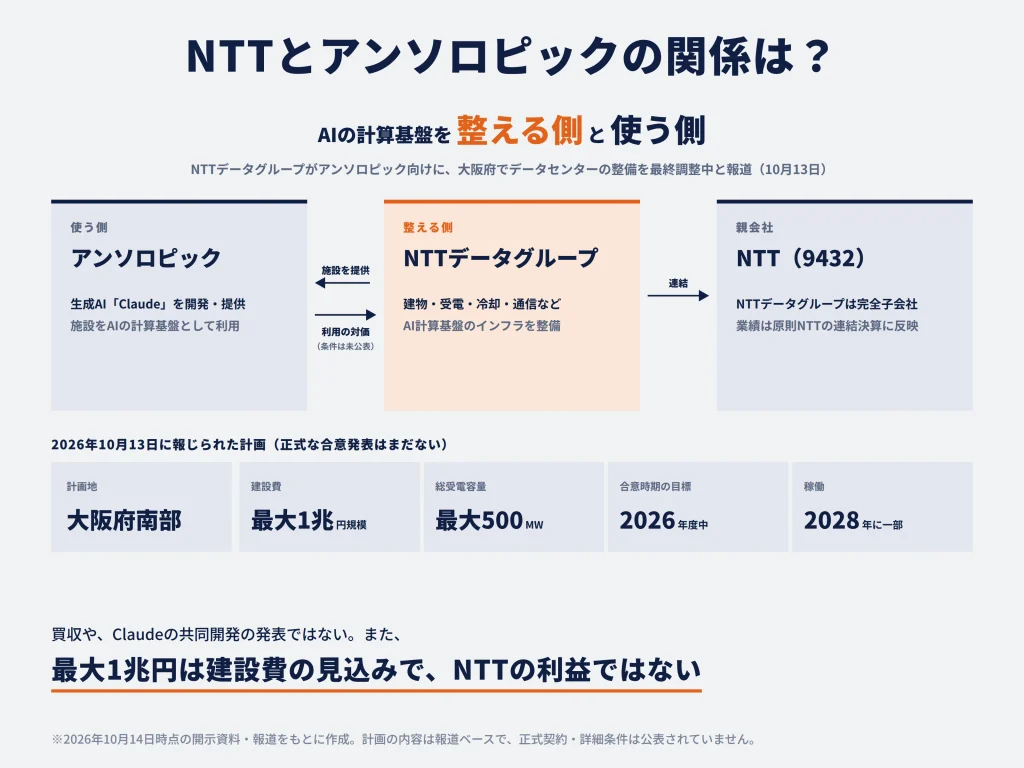

NTTとアンソロピックの関係は?

NTTデータグループが、アンソロピック向けに大阪府で大規模データセンターを整備する方向で最終調整していると報じられています。NTT側が施設などのインフラを整え、アンソロピックがAIサービスを支える計算基盤として利用する構想です。ただし、2026年10月14日現在、両社による正式な合意発表には至っていません。
| 項目 | 2026年10月13日に報じられた計画 |
|---|---|
| 交渉当事者 | NTTデータグループとアンソロピック |
| 計画地 | 大阪府南部の湾岸地帯 |
| 建設費 | 最大1兆円規模(報道上の見込み) |
| 総受電容量 | 最大500メガワット(報道上の計画値) |
| 合意時期 | 2026年度中(2027年3月末まで)を目標 |
| 稼働時期 | 早ければ2028年に一部稼働 |
| 現状 | 交渉の最終調整段階。正式契約・詳細条件は未公表 |
NTTデータグループがアンソロピック向け施設の建設を最終調整していると報道
2026年10月13日、日本経済新聞がアンソロピック向けのデータセンター計画を報じ、ロイター通信も複数の関係者の話として伝えました。交渉の当事者は、NTT傘下のNTTデータグループとアンソロピックです。
アンソロピックは生成AI「Claude(クロード)」を開発・提供する企業です。生成AIを動かすには、多数の高性能半導体を搭載した計算装置が必要になります。今回の計画は、その装置を大規模に設置・運用できる施設を日本に用意するという話です。NTTがアンソロピックを買収する計画でも、NTT自身がClaudeを共同開発するという発表でもありません。
この計画では、生成AIの提供者とデータセンターを整備する事業者で、担う機能が異なります。アンソロピックの利用需要が長期的に増えれば、同社向け施設の稼働や増設を通じて、NTTデータグループの事業機会も拡大すると考えられます。
| 企業 | 計画上の主な役割 |
|---|---|
| アンソロピック | ClaudeなどのAIサービスを開発・提供し、データセンターを計算基盤として利用する |
| NTTデータグループ | 建物・受電・冷却・通信など、AI計算基盤を支えるインフラの整備に関わる |
データセンター事業では、施設を建設する役割、長期間保有する役割、稼働後の運営を担う役割を分けて考えます。誰が設備を保有し、電力費や設備更新費を負担するかによって、NTTの売上・利益・資金負担は大きく変わります。大阪の計画では、その詳細な分担はまだ公表されていません。
建設費は最大1兆円、総受電容量は最大500メガワット
報道では、建設費が最大1兆円規模、総受電容量が最大500メガワット(50万キロワット)とされています。電力供給の規模は施設に配置できる計算設備の規模を左右しますが、サーバーの性能や稼働効率によって実際の計算能力は異なります。
※総受電容量:データセンターが電力会社側の設備から受け取れる電力の上限を示す計画値のこと。
AI向けデータセンターには、多数のGPU(大量の計算を並列して実行できる半導体)を高密度で設置します。そのため、コンピューターだけでなく、次の設備を一体で設計する必要があります。
- 電力設備:大量の電力を安定して受け取り、GPUなどに供給する。
- 冷却設備:計算装置が発する熱を除去し、性能低下や故障を防ぐ。
- 通信設備:多くの装置を高速に接続し、計算結果を利用者へ届ける。
NTTグループもGPUの高密度化に対応するため、液体を使って熱を取り除く液冷設備などの整備を進めています。
NTTデータグループが発表した国内施設の容量と比べると、大阪の計画は大規模です。ただし、以下の施設は「IT容量」と「総受電容量」で指標が異なるため、容量の比率がそのまま計算性能の比率になるわけではありません。
| 施設・計画 | 容量(MW=メガワット) | 開設・計画状況 |
|---|---|---|
| 京阪奈OSK11(京都府精華町) | IT容量30 | 2026年2月開設(4月9日発表) |
| 東京TKY11(千葉県白井市) | IT容量50 | 2027年4月にサービス開始予定 |
| 東京TKY12(千葉県白井市) | IT容量約200 | 2026年4月に開発計画発表 |
| 印西・白井エリア全体 | IT容量約250 | TKY11(50MW)とTKY12(約200MW)の合計計画 |
| アンソロピック向け(大阪府・報道) | 総受電容量最大500 | 2026年10月時点で交渉中 |
もう一つ重要なのは、最大1兆円は建設費の見込みであり、NTTの売上高、利益、アンソロピックから受け取る契約金額を意味しないことです。建設費は事業を実現するための支出側の数字です。建設した施設をどのような価格で、どの程度の期間利用してもらえるかによって、初めて収益性を評価できます。
正式契約と稼働開始はいつ?
報道によると、両社は2026年度中(2027年3月末まで)の合意を目指し、施設は早ければ2028年に一部稼働する計画です。NTTの年度は毎年4月から翌年3月までを指します。2026年10月14日現在は交渉中であり、建設内容や完成時期は正式には確定していません。
データセンターが利用料を生むまでには、一般に次の工程が必要です。
- 用地の条件と受電できる電力の規模を決める。
- 建物や電力を受け取る設備を建設する。
- 冷却設備と通信設備を導入する。
- 設備を試験運転し、顧客の利用条件を満たすか確認する。
- 顧客による利用を開始し、契約に応じた利用料を受け取る。
電力会社側で送電・変電設備の工事が必要になる場合、建物が完成しても受電が間に合わず、稼働が遅れることがあります。
また、「2028年に一部稼働」と「500メガワット全体が2028年から稼働する」は異なります。段階的に施設を増設する場合は、先に完成した設備から利用料が発生し、後の棟や設備については追加投資と売上の立ち上がりが続きます。NTTの業績を予測するには、初期稼働の規模と全面稼働に至るまでの予定が重要です。
正式契約が公表されれば、建設計画が実現する見通しは強まります。NTTの売上や利益がいつ増えるかは、建設の段階から売上を計上できる契約なのか、稼働後に利用料を受け取る契約なのかなど、事業形態によって異なります。具体的な契約条件は未公表のため、稼働時期と利益計上時期の関係を今後の開示で確認する必要があります。
アンソロピックとはどんな会社?
アンソロピックは生成AI「Claude」を開発する米国企業です。大阪の計画は、Claudeなどのサービスに必要な学習・推論の計算能力を拡大するための拠点整備という意味があります。
Claudeの開発・提供には「学習」と「推論」が必要
アンソロピック(Anthropic)は、AIの研究開発と安全性に取り組む米国企業です。主力サービスのClaudeは、質問への回答、文章作成、資料の要約、データ分析、プログラミングなどに利用される生成AIです。個人利用だけでなく、企業が自社の業務システムにAI機能を組み込む用途もあります。
生成AIを開発・提供する企業には、主に「学習」と「推論」という二つの計算需要があります。
| 計算の種類 | 何をするか | 設備需要が増える理由 |
|---|---|---|
| 学習 | 大量のデータを使ってAIモデルを訓練し、性能を高める | 高度なモデルほど多くのGPUを同時に稼働させる計算が必要になる |
| 推論 | 利用者の質問・指示を処理し、回答や成果物を生成する | 利用者数や処理する文書・画像などの量が増えると計算量も増える |
AI企業が競争力を維持するには、モデルの性能に加えて、利用者が増えても安定してサービスを提供できる計算資源が必要です。設備を十分に確保できなければ、応答速度の低下や利用制限が発生し、需要があっても売上機会を取りこぼします。計算資源の増強は、AI企業が利用拡大を収益につなげるための成長投資です。
AI企業が学習・推論のための計算資源を増やすほど、NTTのデータセンター事業にも需要が生まれます。必要なGPUの種類や台数は顧客ごとに変わりますが、それらを動かす電力・冷却・通信の基盤を提供する点がNTTの役割です。生成AIのモデル自体を販売する事業とは、収益の生まれ方が異なります。
生成AIにはなぜ大規模なデータセンターが必要?
生成AIに大規模なデータセンターが必要なのは、学習・推論に使う多数のGPUを安定して稼働させるために、大量の電力と冷却能力、高速な装置間通信が必要になるからです。
AI向け施設の競争力は、単なる建物の床面積より、必要な電力を確保する能力、GPUの熱を取り除く冷却設備、止まりにくい運用体制によって左右されます。NTTグループは、液冷などの発熱対策に加え、低遅延(通信の遅れが小さいこと)のネットワークや、データ主権(データを保存・処理する場所を管理できること)への対応を重要視しています。
国内やアジア向けの計算資源を日本で提供できれば、利用するサービスや契約条件によって次の利点が期待できます。
- 国内利用者との通信距離が短くなり、応答が届くまでの時間を短縮できる場合がある。
- 顧客が指定するデータ処理地域の要件に対応できる。
- 計算拠点を分散し、地域ごとの需要増加や障害に備えられる。
大阪に専用拠点ができても、日本のClaude利用者のデータがすべて国内で処理されるかは、アンソロピックがどの用途に施設を使うかによります。サービスごとの利用範囲やデータ保存・処理場所は現時点では公表されていません。国内拠点によるメリットは、実際のサービス設計が分かってから評価する必要があります。
NTTの業績という観点では、Claudeの新機能が何かよりも、計算資源を長期的に使う顧客の需要を確保できるかが大切です。AI企業の処理需要が増え、施設の契約容量や追加増設が拡大すれば、NTTの施設運営ビジネスも伸びる余地が生まれます。

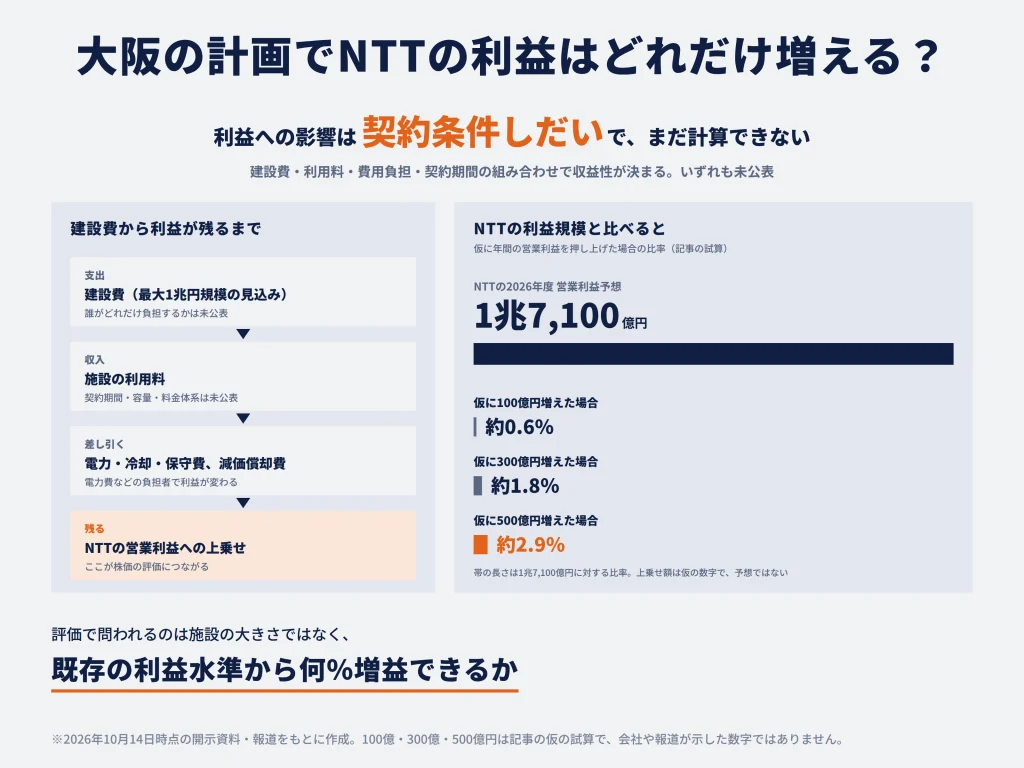

大阪の計画によってNTTの業績は良くなる?

大阪の計画が採算性の高い長期契約として実現すれば、NTTの中長期的な収益拡大に寄与します。利益の規模は、設備の所有者と投資額、利用料の設定、電力などの費用負担で決まります。建設費だけでなく、NTTグループ全体の利益にどれほど上積みされるかを考える必要があります。
NTTデータグループの業績は親会社NTTの連結業績に反映される
今回の交渉主体として報じられたNTTデータグループは、NTTの完全子会社です。NTTは2025年に同社の完全子会社化を進め、NTTデータグループは2025年9月26日に上場廃止、同年9月30日に完全子会社となりました。個人投資家が今回の案件を上場株式の投資対象として考える場合、基本的に注目するのはNTT(証券コード9432)です。
NTTデータグループが施設の利用料などから利益を得れば、その利益は原則としてNTTの連結決算に反映されます。親子会社の間の取引は連結時に消去されるため、グループ内の売上を単純に足し合わせるわけではありません。
※連結決算:親会社と子会社の業績をまとめ、ひとつの企業グループとして示す決算です。
NTTは2026年度に営業利益1兆7,100億円を予想しています。大阪の計画がNTTの企業価値を変えるほどの材料になるかは、施設の規模だけでなく、この連結営業利益に対する増益貢献の大きさで評価します。下表はNTT全体の業績規模を示したものです。
| NTTの連結業績 | 2025年度実績 | 2026年度会社予想 |
|---|---|---|
| 営業収益 | 14兆4,091億円 | 15兆600億円 |
| 営業利益 | 1兆7,062億円 | 1兆7,100億円 |
| EBITDA | 3兆4,233億円 | 3兆4,300億円 |
| 親会社株主に帰属する当期利益 | 1兆370億円 | 9,800億円 |
収益への反映を順番に考えると、「大阪の施設 → NTTデータグループのデータセンター事業 → グローバル・ソリューション事業 → NTT連結業績」という流れです。2026年度のグローバル・ソリューション事業は、営業収益5兆1,900億円、営業利益4,700億円を予想しています。大型案件でも、この事業部門とNTT全体の双方で利益の増分を把握する必要があります。
直近の2026年度第1四半期(2026年4~6月)のNTT連結業績は、営業収益3兆6,177億円、営業利益4,251億円(前年同期比200億円増)でした。データセンター事業だけの数字ではありませんが、NTT全体の利益が足元でどう推移しているかを確認する基準になります。
データセンターはどうやって売上・利益を生む?
データセンターは、サーバーを置く区画、電力・冷却設備、通信接続、監視・保守などを顧客へ提供し、その利用料を受け取ることで売上を生みます。利用する容量と契約期間があらかじめ決まり、その期間が長いほど、将来の利用料を見通しやすくなります。料金の設計と運営費用によって、売上のうち利益として残る金額が変わります。
特に大規模なAI顧客では、必要な電力や設備が大きいため、建設前に利用条件を詰めることが事業リスクの抑制につながります。十分な利用が見込めないまま巨額の施設を造るより、需要が明確な顧客に合わせて施設を設計した方が、完成後に設備が空くリスクを減らせるからです。アンソロピック向けの専用施設という点には、大型顧客の需要を起点にした開発案件になり得るという意味があります。
利用料が増えても、施設の建設・運営にかかるコストを差し引く必要があります。主な費用は次のとおりです。
| 費用・投資 | 利益や現金への影響 |
|---|---|
| 建設時の設備投資(建物や設備を新設・取得するための支出) | 土地・建物・受電設備などの取得に資金が必要になる |
| 電力・冷却・保守費 | 運営に伴い継続して発生し、営業利益に影響する |
| 減価償却費 | 建設・取得した設備の費用を使用期間に配分し、毎期の営業利益から差し引く |
| 支払利息 | 借入金の金利負担。営業利益には含まれず、最終的な利益を減らす |
売上高と営業利益を分けてみると仕組みが明確になります。例えば施設の利用料が増えても、電力や設備維持のコストが同じ程度増えれば、営業利益の伸びは小さくなります。逆に、既存の設備を効率的に活用して利用率が上がれば、追加売上の一部が利益として残りやすくなります。売上成長以上に重要なのは、稼働後に十分な利益率と投資回収を実現できるかという点です。
施設を保有し続けるか、完成後に資産を売却するかによっても収益構造が変わります。代表的な仕組みを整理すると次のようになります。
| 事業の形 | 初期投資・資金回収 | 長期的な収益 |
|---|---|---|
| 自社保有して運営 | 施設整備の初期投資が大きく、利用料で徐々に回収する | 施設の賃料・設備利用料、運営サービス料など |
| 施設を第三者へ売却し運営を継続 | 売却で資金を回収し、次の施設に再投資しやすくなる | 施設売却による一時的な損益と、継続する運営サービスの対価 |
NTTデータグループは、2025年7月にシンガポール証券取引所へ「NTT DC REIT」を上場させました。保有するデータセンター資産の一部をREITへ移し、資金回収を早めて新たな設備投資に使う仕組みです。NTTは施設を保有し続ける方式だけでなく、資金を循環させるモデルも実行しています。大阪の計画にこの方式を採用するという発表はありません。
※REIT(不動産投資信託):投資家から集めた資金で不動産などを保有し、その賃料収入などを投資家に分配する仕組みです。
「1兆円規模」はNTTの売上や利益を意味しない
最大1兆円は大阪の施設を建設する費用の見込みであり、NTTの売上や利益ではありません。NTTが必要とする資金は、用地・建物・設備を誰が保有するか、費用をいつ支払うか、外部資本を使うかなどで変わります。
データセンターでは設備投資の支出が先行しますが、長期利用契約によって将来の利用料を確保できれば、回収計画を立てやすくなります。投資額・料金・費用・契約期間の組み合わせが収益性を決めるため、電力費や将来の設備更新費を誰が負担するかも重要です。
NTTが2026年5月に公表した決算資料の「データセンター事業(海外セグメント)の状況」によると、投資額は2024年度が4,130億円、2025年度が3,779億円でした。大阪の計画が報じられる以前から、NTTは海外のデータセンターに年間数千億円規模の資金を投じて、拠点を拡張してきました。
| 対象・金額 | 数値の意味 |
|---|---|
| 2024年度:4,130億円 | 海外データセンター事業の年間投資実績 |
| 2025年度:3,779億円 | 海外データセンター事業の年間投資実績 |
| 大阪の計画:最大1兆円 | 施設建設費の見込み(複数年の可能性) |
NTTが大阪の計画で実際に負担する投資額や支払期間はまだ明らかになっていません。過去の海外事業全体の年間投資額と、特定施設の複数年にわたる可能性がある建設費は、対象も期間も異なります。そのため、これらを単純に比べてもNTTの設備投資負担の増加率は計算できません。
投資家が案件の収益性を評価するには、次の5点が重要です。
- NTTが実際に負担する設備投資額はいくらか。
- 契約する設備容量と利用期間はどの程度か。
- 電力費・設備更新費などをどちらが負担するか。
- 稼働後にどれだけの営業利益率を確保できるか。
- 投資に使った資金を何年で回収できるか。
大阪の計画はNTTの成長戦略にどう関係する?
大阪の計画は、NTTがすでに進めているAI向けデータセンター拡大戦略と一致します。2026年5月の中期経営戦略見直しで、NTTは次の方向性を掲げています。
- データセンターを軸に海外事業の成長を進める。
- 国内の法人向けAIビジネスを拡大する。
- GPU・ネットワーク・電力を最適に組み合わせた次世代インフラへ移行する。
NTTデータグループも2026年5月、コンサルティングからAI向けインフラまでを一体で提供する戦略を公表しています。2030年度にEBITDA1兆2,000億円を目指すという目標も示しました。これはNTTデータグループ全体の目標であって、大阪案件単体の利益目標ではありません。データセンターは、AIを活用する企業向けサービスを支える事業基盤の一つです。
NTTは、データセンターを単独の不動産事業として扱うだけでなく、通信ネットワーク、クラウド、セキュリティ、企業向けシステムと組み合わせられる強みを持ちます。大規模なAI顧客との契約が増えれば、設備利用料に加え、運用や通信関連サービスなどに取引が広がる可能性があります。ただし、今回の契約に関連サービスがどこまで含まれるかは、個別の契約内容によります。
NTTは2026年4月、千葉県白井市で「東京TKY12データセンター」の開発計画を公表するなど、AI対応施設を国内で整備しています。大阪の計画は、蓄積してきた施設開発・運営能力を大口の顧客需要へ結び付ける案件と位置付けられます。
株価への影響を考える場合は、データセンター事業の成長がNTTの業績を押し上げる一方で、既存の通信事業の収益変化やグループ全体の投資負担も同時に反映されることを押さえる必要があります。好調な事業が一つ増えても、それ以外の事業の減益や金融費用が増えれば、NTT全体の最終利益は相殺されるためです。
長期的な業績を左右するのは、施設を計画どおり完成させることに加え、高い稼働率と採算を維持しながら、投下した資金を次の案件へ循環できるかです。NTT DC REITの活用は、資金回収を早める選択肢を持つことを示しています。

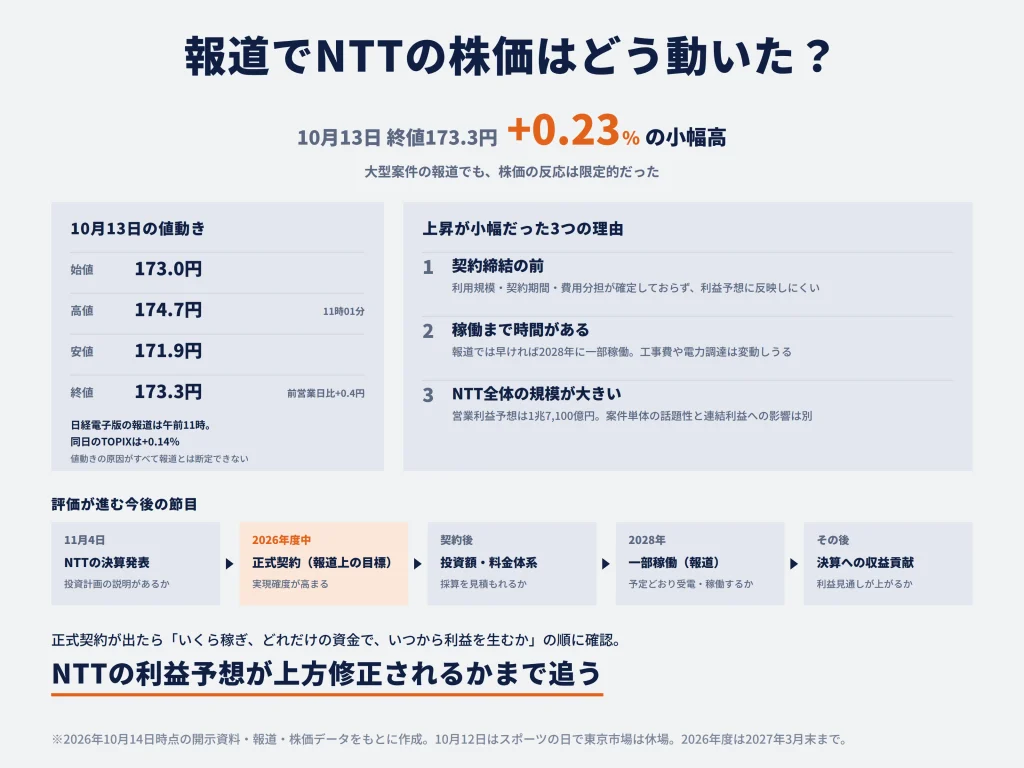

大阪の計画によってNTTの株価は上がる?

大阪の計画はNTTの中長期的な成長材料ですが、10月13日の報道当日は終値で0.23%高にとどまりました。株価は設備規模ではなく、将来の利益や資金回収の見通しが市場の期待をどれほど変えるかによって動きます。報道当日の反応と今後の企業価値への影響を分けて考えます。
報道当日のNTT株は173.3円、前営業日比0.23%高
2026年10月13日のNTT株は173.3円で取引を終え、前営業日の10月9日比0.4円(0.23%)上昇しました。10月12日はスポーツの日で東京市場は休場でした。日本経済新聞電子版は同日午前11時に計画を報じ、NTT株は11時01分に日中高値174.7円を付けています。終値は高値を1.4円下回りました。報道と高値の時刻は近いものの、値動きの原因がすべてこのニュースだったとまでは断定できません。
| 指標 | 2026年10月13日 | 比較の意味 |
|---|---|---|
| NTT始値 | 173.0円 | 取引開始時の株価 |
| NTT高値/安値 | 174.7円/171.9円 | 日中の値幅は2.8円 |
| NTT終値 | 173.3円(+0.23%) | 前営業日10月9日終値172.9円との比較 |
| TOPIX | +0.14% | 同日の東証プライム中心の広い市場動向 |
10月13日はTOPIXが0.14%上昇し、NTTは0.23%上昇しました。ただし、この差だけからデータセンター報道の株価への寄与を推定することはできません。株価には市場全体の動きや配当期待、売買の需給など複数の要因が重なります。
最大1兆円という建設費が注目されても、NTTの企業価値が持続的に評価されるには、同社に残る長期収益を投資家が見積もれるようになることが重要です。
大型案件でも株価が大きく上がらなかったのはなぜ?
大型案件にもかかわらず株価の上昇が小幅だった背景には、投資家が将来利益を計算するための契約条件・採算・稼働時期が十分に示されていないことがあると考えられます。また、NTTは複数の大規模事業を抱えるため、案件単体の話題性と連結利益への影響は同じではありません。
第一に、契約締結前であることです。顧客の利用規模や契約期間、費用分担が正式に確定すれば、投資家は事業の実現可能性と収益の見通しを具体的に評価できます。反対に、交渉段階では規模や条件が変わる余地があり、利益予想に反映しにくくなります。これは今回の計画の価値を否定する理由ではなく、現時点での評価に必要な情報が不足しているという意味です。
第二に、稼働開始まで時間があることです。報道では早ければ2028年に一部稼働する見通しです。株価には、投資家が予想する将来の業績が前もって反映されます。これを「織り込み」といいます。そのため、稼働開始が先でも、計画の将来価値は株価に反映され得ます。ただし、工事費・電力調達・設備更新費などは時間の経過で変動するため、長期の利益予測には契約条件と工事の進捗が欠かせません。
第三に、NTT全体の収益規模が大きいことです。NTTは2026年度に営業利益1兆7,100億円を見込む企業です。仮に将来、今回の案件がNTT連結営業利益を年間100億円押し上げるとすれば、現行の会社予想に対して約0.6%相当です。300億円なら約1.8%、500億円なら約2.9%に当たります。
| 仮の年間営業利益押し上げ額 | NTTの2026年度営業利益予想1兆7,100億円との比率 |
|---|---|
| 100億円 | 約0.6% |
| 300億円 | 約1.8% |
| 500億円 | 約2.9% |
NTTの事業規模を踏まえると、投資家が評価したいのは「データセンターがどれほど大きいか」以上に、「既存の利益水準から何%の増益をもたらせるか」という点です。契約条件が公表され、例えば長期利用料と運営費用から利益貢献額を見積もれるようになれば、この部分の評価は変わり得ます。
また、NTTはすでにAI・データセンターを成長分野として公表しています。市場がその成長期待を一定程度株価に織り込んでいた可能性はありますが、今回の値動きだけで織り込みの程度は測れません。新しいニュースが株価を大きく動かすのは、それが既存の期待を上回る収益の改善を示したときだと考えるのが妥当です。
大阪の計画がNTT株の上昇材料になる条件は?
大阪の計画が長期的な株価上昇につながるには、施設の規模ではなく、NTTの将来利益と資金回収の見通しが改善することが重要です。評価が進む主な節目は次の5つです。
- 正式契約が成立し、案件の実現確度が高まる。
- NTT側の設備投資額や料金体系が開示される。
- 予定どおり建設・受電・稼働が進む。
- 資金負担が株主還元や他の投資計画を大きく圧迫しない。
- 収益貢献が決算に現れ、NTTの利益見通しが改善する。
まず正式契約が締結されれば、計画が進む確度は上がります。特に利用期間が長く、顧客が一定の設備容量を確保する契約であれば、建設後の需要を予測しやすくなります。多額の投資を先行させても、長期的に収益を確保できる見通しが立つことは企業価値にプラスです。
次に、NTTが負担する投資額や料金体系が分かると、採算を考えられます。データセンターには電力調達費や保守費、減価償却費が発生しますが、契約料金にどこまで転嫁できるかで利益率が大きく変わります。顧客が電力費を実費負担する仕組みと、事業者が一定の料金内で電力費を負担する仕組みでは、電力価格上昇の影響が異なります。
稼働開始後は、実際に契約した容量を予定どおり提供できるかが焦点になります。必要な電力が確保できず稼働が遅れれば、利用料の受け取りが後ろ倒しになり、投資した設備の回収も遅くなります。反対に、需要に応じて追加の設備を計画的に稼働させられれば、事業の売上と利益が段階的に積み上がります。
資金負担も企業価値に影響します。建設資金のために借入金が膨らみ、配当・自社株買いや他の成長投資に使える資金が減れば、利益拡大への期待が一部相殺されます。NTT DC REITのような資産移転は、投資資金を回収して次の設備投資へ回す選択肢ですが、大阪の計画で同方式を採用するかは未公表です。
したがって、今後のニュースで「正式契約した」という事実が確認できた場合は、次に「いくら稼ぎ、どの程度の資金で、いつから利益を生むのか」という順で読み解くと、NTT株にとっての本当の重要度が見えてきます。短期の値動きだけでなく、NTTの利益予想が上方修正されるかまで追うことが、中長期の投資判断では大切です。
データセンター計画の進展で何を確認すべき?
今後の最重要材料は、正式契約の成立と採算性が分かる情報の開示です。NTT株の投資判断では、交渉が成立したかを確認したうえで、建設費、利用料、稼働時期、営業利益、資金負担の変化を順番に追う必要があります。
正式契約が発表されたら何を見る?
正式契約が発表されたら、交渉成立の事実に加え、NTTの役割・資金負担・利用条件・稼働予定を確認します。報道では2026年度中(2027年3月末まで)の合意を目標としていますが、これは正式に確約された発表日程ではありません。
| 確認事項 | 判断にどう関係するか |
|---|---|
| 契約の成立 | 交渉段階から実行段階へ進んだか。合意時期は報道上の目標 |
| NTTの役割 | 建設・保有・運営のどこまでを担い、長期収益を得る立場か |
| NTTの費用負担 | 最大1兆円のうちNTTが負担する金額と支出時期。建設費に用地・建物・電力設備・計算装置(GPUなど)のどこまで含まれるか |
| 利用契約 | 契約期間、契約した電力容量、固定・変動料金、最低利用料、契約設備の稼働保証(稼働率や停止時の対応)、途中解約の条件 |
| 電力費と設備費 | 電力価格や更新費用の上昇を誰が引き受けるか |
| 建設・受電・稼働 | 2028年の初期稼働容量と、最大500MWまでの増設計画 |
初期稼働の容量、その後の増設予定、電力会社側の工事日程によって、利用料収入が積み上がる速度は変わります。正式契約の発表後も、建設・受電の進捗を継続して確認する必要があります。
NTTの決算でどんな数字を確認すべき?
NTTの決算では、事業部門の営業利益、設備投資額、キャッシュフロー、会社予想の変更を組み合わせて確認します。契約や建設のニュースを、実際の利益成長につなげて評価するためです。
| 確認する数字 | 見る理由 |
|---|---|
| グローバル・ソリューション事業の営業収益・営業利益 | データセンターを含む事業が、売上だけでなく利益を増やせているか。2026年度の営業利益予想は4,700億円 |
| 設備投資額とキャッシュフロー | 利益が増えても先行投資で現金支出が増えていないか。回収できる見込みがあるか |
| 利益の内訳 | 継続的な利用料・運営利益か、資産売却による一時的な利益か |
| NTT全体の営業利益・当期利益・会社予想 | 大阪の計画がNTT連結の利益見通しをどの程度変えるか |
設備投資で資金が出ていく時期と、会計上の営業利益に費用が表れる時期には差があります。例えば建物の建設代金は工事中に支払っても、減価償却費は設備の稼働後などに使用期間へ分けて費用計上します。そのため、利益が増えた年でも設備投資のための現金支出が多いことがあり、利益とキャッシュフローの両方を確かめる必要があります。
設備投資が増えても、長期契約に裏付けられた利益と現金収入が十分なら、成長のための合理的な支出となります。資産をNTT DC REITなどへ移せば資金回収が早まる可能性もありますが、資産売却による一時的な利益と、施設から繰り返し得る運営利益は分けて評価します。
2026年8月のNTT決算説明資料によると、グローバル・ソリューション事業の営業利益は2025年度実績4,882億円から2026年度予想4,700億円へ減少する見通しです。ただし、この数字にはデータセンター資産の「移転益」が含まれています。内訳を分けると、次のようになります。
| 項目 | 2025年度実績 | 2026年度予想 | 増減 |
|---|---|---|---|
| グローバル・ソリューション事業の営業利益 | 4,882億円 | 4,700億円 | -182億円 |
| うちデータセンター資産の移転益 | 1,295億円 | 約700億円 | 約-595億円 |
| 移転益の変動を除く営業利益の増減(NTT公表値) | ― | ― | +412億円 |
※移転益:保有するデータセンターなどの資産を売却・移転したときに生じる利益で、施設の運営から継続して得る利用料収入とは異なります。
移転益の減少を除くと、この事業部門の営業利益は増益の見通しです。表の移転益は概数のため、表示額から単純計算した増益額(約413億円)と、NTTが公表した412億円には端数の差があります。
NTTの次回決算発表は2026年11月4日を予定しています。10月13日の報道から日が浅いため、次回決算で今回の大阪案件の利益額が直ちに示されるとは限りませんが、データセンターの新規案件、投資計画、契約見通しに関する説明があるかが注目点です。経営側が同事業を成長戦略の中でどう位置付けるかを確認すると、将来の利益貢献の規模感を判断しやすくなります。
最終的な株価の評価には、NTT全体の営業利益、当期利益、会社予想の変更が関係します。通信など他事業の増減益と合わせて、大阪の計画がNTTの連結利益見通しを何%変えるかを考える必要があります。
保有・購入・売却の判断に結び付ける際は、ニュースを次のように整理できます。
- 前向きに評価できる条件:契約内容が明らかになり、長期利用料と費用負担から継続的な増益が見込める場合。
- 評価を保留する条件:契約成立が予定より遅れているものの、計画自体は続いており、NTT全体の利益見通しも変わっていない場合。
- 投資理由を見直す条件:契約見送り、受電・稼働の大幅な遅延、投資負担の拡大などで、NTTの利益見通しや株主還元余力が悪化する場合。
これらは一律の売買ルールではありません。既存の通信事業の業績や株価水準、配当を含めた投資目的も踏まえ、今回の計画から期待していた利益が本当に実現しそうかという点で判断を更新することが重要です。
まとめ
NTTデータグループは、アンソロピック向けに大阪府で最大1兆円規模のデータセンターを整備する方向で最終調整していると報じられています。NTTにとってはAI関連の大型需要を獲得する成長機会ですが、最大1兆円は建設費であり利益額ではありません。
NTT株への影響を考えるには、正式契約、投資負担、利用条件、稼働後の採算性を確認することが重要です。
出典
Reuters(2026年10月13日)「NTT Data in final talks to build Anthropic’s first data centre in Japan」
https://www.reuters.com/business/media-telecom/ntt-data-final-talks-build-anthropics-first-data-centre-japan-nikkei-reports-2026-10-13/
日本経済新聞(2026年10月13日)「NTTがアンソロピック向けデータセンター 日本初、大阪で開設へ」
https://www.nikkei.com/article/DGXZQOUC059W20V01C26A0000000/
NTTデータグループ(2025年9月25日)「当社株式の上場廃止のお知らせ」
https://www.nttdata.com/global/ja/news/release/2025/092500/
Anthropic公式「Company」「Claude」
https://www.anthropic.com/company
NTT(2026年5月8日)「中期経営戦略の一部見直し等に関するお知らせ」
https://group.ntt/jp/newsrelease/2026/05/08/260508b.html
NTTデータグループ(2026年5月8日)「AIを中核とした成長戦略をグローバルで加速」
https://www.nttdata.com/global/ja/news/release/2026/050806/
NTT公式「2026年度 業績予想の概要」
https://group.ntt/jp/ir/fin/forecast.html
NTTデータグループ(2025年7月14日)「『NTT DC REIT』、シンガポール証券取引所へ上場」
https://www.nttdata.com/global/ja/news/release/2025/071400/
NTTデータグループ(2026年4月17日)「東京TKY12(総IT容量約200MW)、印西・白井エリア全体(約250MW)のデータセンター開発」
https://www.nttdata.com/global/ja/news/release/2026/041700/
NTT・NTTデータグループ(2026年4月27日)「AIネイティブインフラ『AIOWN』の展開」
https://www.nttdata.com/global/ja/news/topics/2026/042700/
トレーダーズ・ウェブ「NTT(9432)株価時系列」2026年10月13日
https://www.traders.co.jp/stocks/61_9432/historical/1
NTTデータグループ(2026年4月9日)「関西地域に30MWの『京阪奈OSK11データセンター』を開設」
https://www.nttdata.com/global/ja/news/topics/2026/040900/
NTT公式「IR・株式カレンダー」
https://group.ntt/jp/ir/shares/calendar/
NTT(2026年8月6日)「2026年度 第1四半期決算について」
https://group.ntt/jp/newsrelease/2026/08/06/260806a.html
トレーダーズ・ウェブ「国内主要株価指数」2026年10月13日
https://www.traders.co.jp/market_jp/index
NTT「2026年度業績予想」(決算説明資料。データセンター資産移転益の見通し)
https://group.ntt/en/ir/library/material/2026/pdf/irpresentation2608e.pdf
NTT(2026年5月8日)「2025年度決算・2026年度業績予想」データセンター事業の2024年度・2025年度投資実績
https://group.ntt/jp/ir/library/material/2026/pdf/irpresentation2605.pdf
